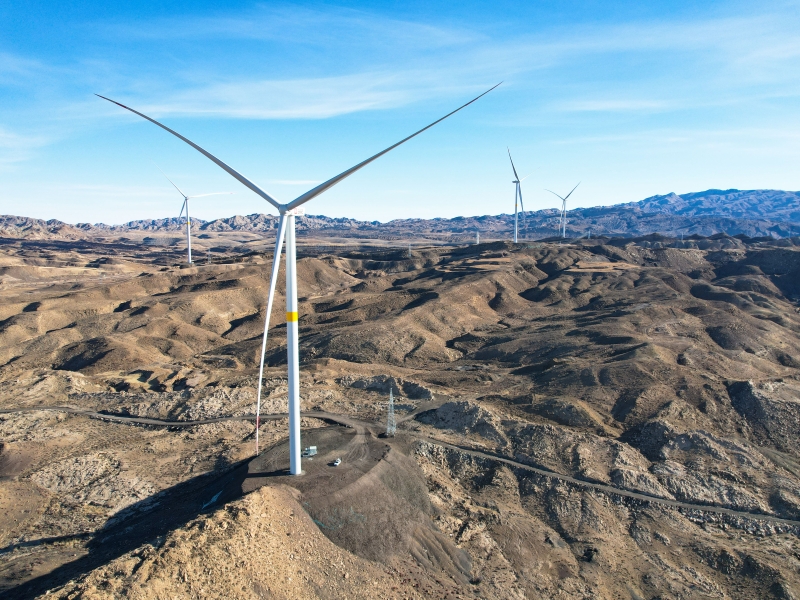

NEWS12月30日,隨著最后一臺風機葉輪在賀蘭山脈平穩轉動,寧夏大武口100兆瓦風電項目正式全容量并網發電。
項目位于寧夏石嘴山市大武口區賀蘭山脈區域,總裝機容量100兆瓦,安裝16臺單機容量5.56兆瓦,2臺單機容量5.52兆瓦的風力發電機組,配套建設35千伏集電線路。
項目創新采用智能監控體系,將數字化技術貫穿設備運輸、吊裝全流程,實現作業面全流程可視化安全管控。面對地形地質復雜、冬季嚴寒多風、有效施工窗口期短等多重挑戰,項目部放棄傳統爆破工藝,采用鉆孔+破碎錘開挖基坑的創新方案,攻克了基坑施工難題;面對超長葉片運輸穿越生態敏感區的困境,通過路徑優化、夜間運輸、臨時防護等措施,確保設備安全送達。同時,項目團隊開設多作業面同步施工,搶抓小風時段加快吊裝,創下高效建設紀錄,實現“零安全事故、高質量履約”的建設目標。
項目建成后,年均發電量約2.4億千瓦時,將有效推動資源型城市綠色轉型,優化能源結構,從“黑色經濟”向“綠色經濟”發展,對實現節能減排,具有良好的社會效益和經濟效益。
